看到这个画面
“高”兴不?激“动”不?
12月16日上午7时38分

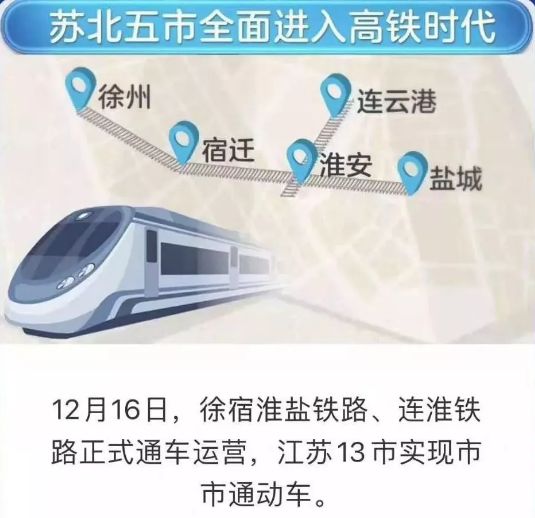

这一天
让591万宿迁人圆梦高铁
作为电力人
是高铁建设的辅助者
更是见证者
我们同样久久不能平静

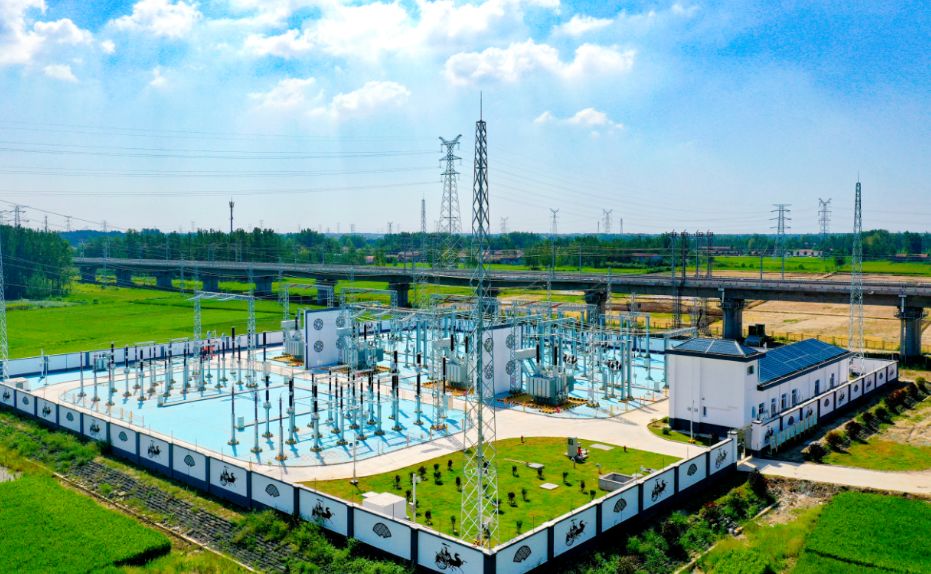

为提升高铁供电可靠性,供电公司分别从220千伏南蔡变电站和叶苌变电站架设双回线路,给高铁牵引站实施双电源供电,工程总投资3208万元。
两条220千伏高铁电力专线同时施工,线路通道要跨越高速公路、500千伏线路和正在建设的高铁路道,地形复杂,安全风险高,同时在线路安全区还涉及到青苗、树木的政处工作,电力人克服了种种困难。

时任供电公司大客户经理的徐彤
苏北高铁公司牵引站建设标准与供电线路接入标准产生矛盾,为了解决矛盾冲突问题,我们开了大大小小10次会讨论。最终,会同苏北高铁公司、牵引站设计院、设备厂家达成统一意见。
其中遇到的艰辛和困难,现在再回想起来,那都不是困难了。
今年6月,从南蔡、叶苌两座220千伏变电站新架的两条7.5千米长220千伏高铁专线全线贯通,比原计划提前两个月。
Tips:牵引变电所是高铁公司自行建设和运营维护,为高铁提供电能,被称为高铁供电系统的“心脏”,是确保高铁动车安全、高速、可靠、稳定运行的关键。

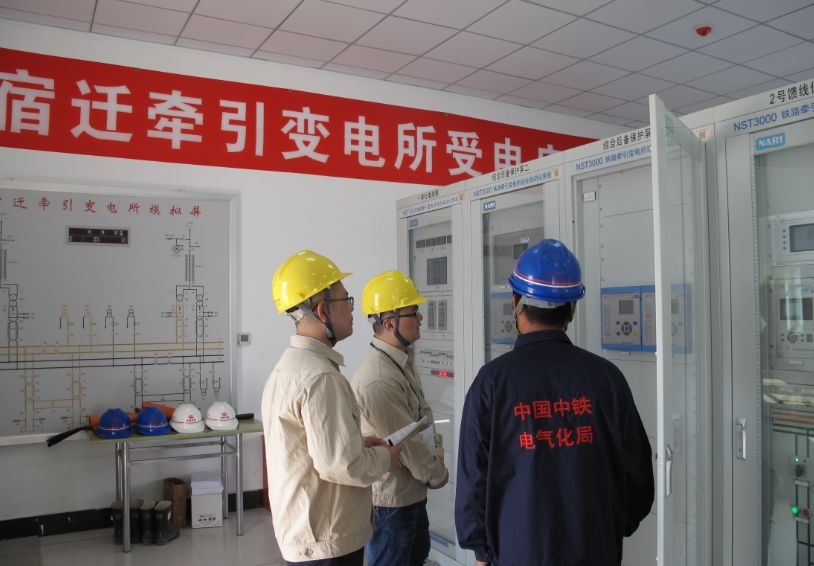

今年8月,高铁牵引所即将启动,公司协同苏北高铁公司组织编制启动方案和应急预案。公司发挥自身专业优势,组织技术骨干对所内设备进行现场勘察,累计征集服务需求3大类11小项。

徐彤
像高铁站这种验收需要进行接地隐蔽工程、二次设备等四大项验收,快的话一般需要40天,而我们只用了20天就高质量完成验收。
第三次验收时,恰逢女儿在校受伤,缝了二十多针,我也顾不上,坚持把验收开展完才赶去医院。
启动220千伏高铁牵引变电所,将对宿迁电网带来一定的冲击,而当时正值迎峰度夏负荷高峰期,电网运行方式调整难度大、安全风险高。
面对这一问题,公司派遣技术骨干进入高铁电源进线南蔡变电站进行技术攻关,他们经过反复论证,最后确定借鉴启动500千伏变电站的新技术(临时断路器保护装置),减少对电网的冲击。
8月22日凌晨1点多钟,徐宿淮盐高铁220千伏牵引变电所送电成功。宿迁段高铁牵引站是徐宿淮盐铁路第一座投运的牵引站,为其他牵引站提供了借鉴和经验,见证了宿迁供电的速度和服务。
Tips:高铁牵引变专供高铁运行使用,而高铁客运站内部日常照明、空调等还需要10千伏电力专线。
考虑客运站人流量大,照明、空调设备多,从提高供电可靠性、优化营商环境着想,供电公司多次审议供电方案,最终确定由运东、果园两个110千伏变电站各出一回10千伏线路接入客运站,形成双电源供电。但是,仍遇到了不可预见的问题:
❶ 果园变电站:因地方政府在客运站前广场要扩建一条快速路,但迟迟没有确定,致使果园侧10千伏线路无法立项开工建设。
❷ 运东变电站:交通部门正在站前广场投资开发地下部分,造成10千伏管线没法施工。

供电公司大客户经理薛重明
果园变、运东变的两路电源投运,我已记不清开了多少次协调推进会了。有的会议专门讨论线路路径走向的,有的是专门讨论物资供货的……
由于经常加班,老婆抱怨说孩子学习你也不管、家里事你也不问。真不知到要你这个爸爸有何用!
这时我就厚着脸去亲一下女儿熟睡的脸颊。算是对女儿的补偿吧!
8月24日,徐宿淮盐高铁宿迁段工程顺利通过铁路专家组的综合验收。

锦旗
9月4日,苏北铁路公司将一面印有“电力巨擘 电铁先锋”的锦旗,送到公司,感谢公司在徐宿盐淮高铁工程中的优质服务。
高铁建设牵动数百万宿迁人民的心
也牵动着宿迁供电人的心
自2016年高铁工程开建以来
公司在3年多时间里
创新举措、优化方案、跟踪服务
全方位满足铁路建设的用电需求

给所有参与高铁建设的单位和个人
点赞!
